1 Zarządzanie przedsięwzięciem informatycznym Śledzenie projektu Plan bazowy Plan bazowy jest zapisanym planem oryginalnym projektu, jest trwałym zapisem harmonogramu i kosztów. Plan bazowy zawiera główny harmonogram, wartości kosztów zadań, zasoby oraz przydziały. Zawiera on informacje zaplanowane. Wg planu bazowego można ustalić: Rozpoczęcie (planowane daty rozpoczęcia zadań i przydziałów) Zakończenie(planowane daty zakończenia zadań i przydziałów) Czas trwania (planowany czas trwania zadań) Praca (planowana liczba osobogodzin dla zadań, zasobów i przydziałów) Koszt (planowany koszt zadań, zasobów i przydziałów w czasie) Praca budżetowa (budżetowania liczba osobogodzin dla zasobów pracy i zabudżetowaną liczbę jednostek dla zasobów materiałowych) Koszt budżetowy (planowany budżet zasobów kosztowych (MS Project 2007)) Plan bieżący zawiera informacje bieżące, jest to harmonogram, który jest wyświetlany po każdym uruchomieniu programu i który odzwierciedla harmonogram i koszty na podstawie wprowadzanych poprawek oraz wyników pracy nad projektem. Wartości z planu bazowanego oraz bieżącego są wykorzystywane do obliczania odchyleń. Informacje rzeczywiste w taki sposób zawierają informacje o rzeczywistym postępie projektu. Utworzenie planu bazowego Narzędzia -> Śledzenie -> Ustaw plan bazowy Planów bazowych można zapisać kilka, z czego zwykle jeden (pierwszy) zawiera plan dla całego projektu. Ten właśnie plan powinien nazywać się Plan bazowy. Odchylenia obliczane są na podstawie planu Plan bazowy.

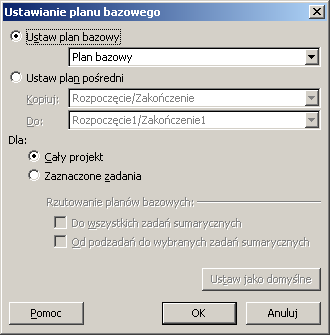

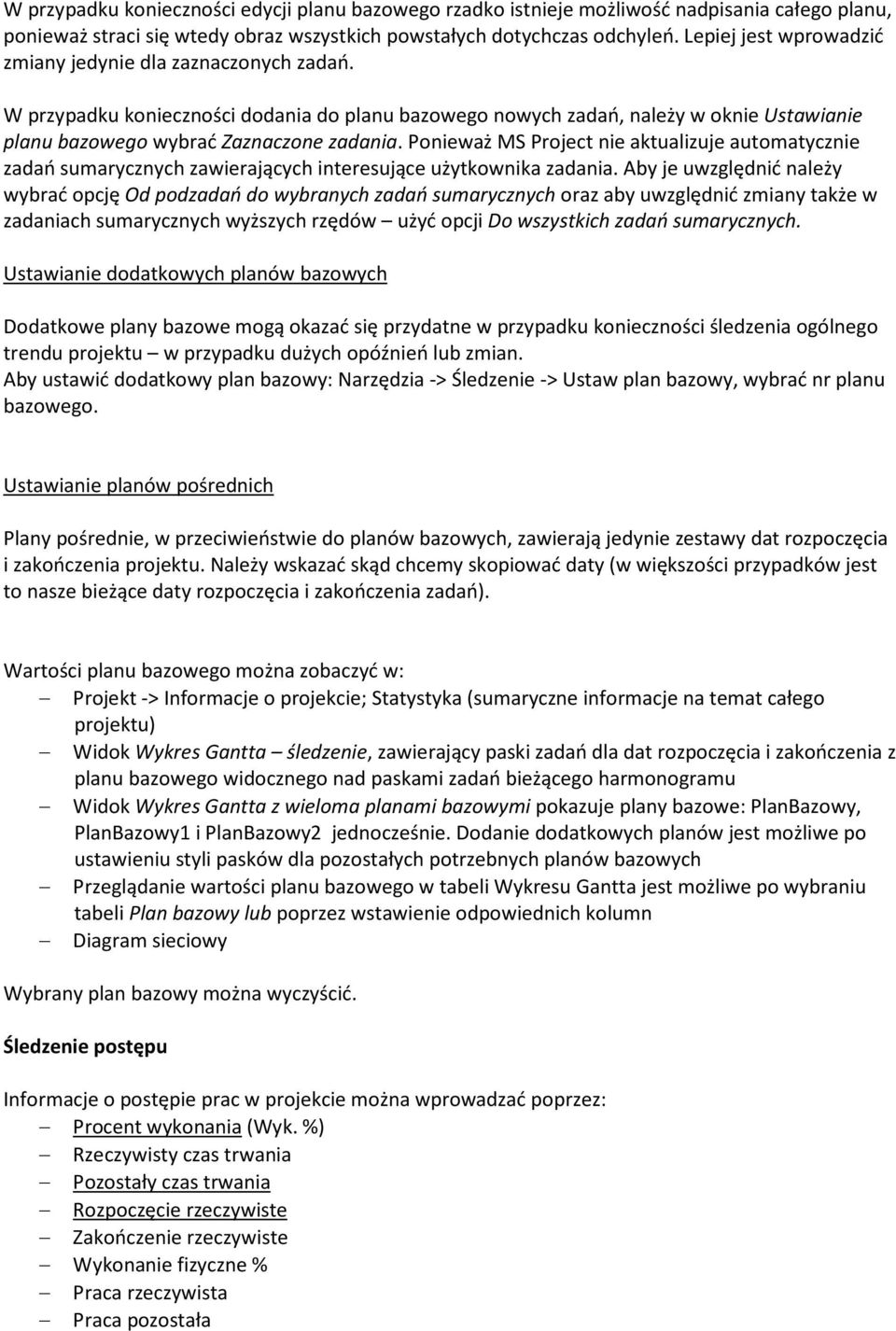

2 W przypadku konieczności edycji planu bazowego rzadko istnieje możliwość nadpisania całego planu, ponieważ straci się wtedy obraz wszystkich powstałych dotychczas odchyleń. Lepiej jest wprowadzić zmiany jedynie dla zaznaczonych zadań. W przypadku konieczności dodania do planu bazowego nowych zadań, należy w oknie Ustawianie planu bazowego wybrać Zaznaczone zadania. Ponieważ MS Project nie aktualizuje automatycznie zadań sumarycznych zawierających interesujące użytkownika zadania. Aby je uwzględnić należy wybrać opcję Od podzadań do wybranych zadań sumarycznych oraz aby uwzględnić zmiany także w zadaniach sumarycznych wyższych rzędów użyć opcji Do wszystkich zadań sumarycznych. Ustawianie dodatkowych planów bazowych Dodatkowe plany bazowe mogą okazać się przydatne w przypadku konieczności śledzenia ogólnego trendu projektu w przypadku dużych opóźnień lub zmian. Aby ustawić dodatkowy plan bazowy: Narzędzia -> Śledzenie -> Ustaw plan bazowy, wybrać nr planu bazowego. Ustawianie planów pośrednich Plany pośrednie, w przeciwieństwie do planów bazowych, zawierają jedynie zestawy dat rozpoczęcia i zakończenia projektu. Należy wskazać skąd chcemy skopiować daty (w większości przypadków jest to nasze bieżące daty rozpoczęcia i zakończenia zadań). Wartości planu bazowego można zobaczyć w: Projekt -> Informacje o projekcie; Statystyka (sumaryczne informacje na temat całego projektu) Widok Wykres Gantta śledzenie, zawierający paski zadań dla dat rozpoczęcia i zakończenia z planu bazowego widocznego nad paskami zadań bieżącego harmonogramu Widok Wykres Gantta z wieloma planami bazowymi pokazuje plany bazowe: PlanBazowy, PlanBazowy1 i PlanBazowy2 jednocześnie. Dodanie dodatkowych planów jest możliwe po ustawieniu styli pasków dla pozostałych potrzebnych planów bazowych Przeglądanie wartości planu bazowego w tabeli Wykresu Gantta jest możliwe po wybraniu tabeli Plan bazowy lub poprzez wstawienie odpowiednich kolumn Diagram sieciowy Wybrany plan bazowy można wyczyścić. Śledzenie postępu Informacje o postępie prac w projekcie można wprowadzać poprzez: Procent wykonania (Wyk. %) Rzeczywisty czas trwania Pozostały czas trwania Rozpoczęcie rzeczywiste Zakończenie rzeczywiste Wykonanie fizyczne % Praca rzeczywista Praca pozostała

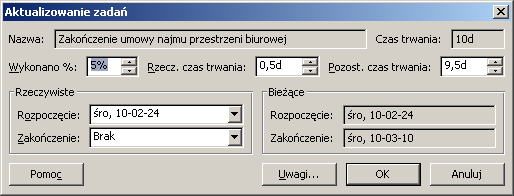

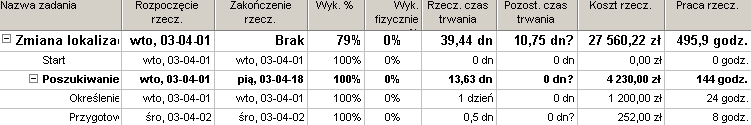

3 Praca rzeczywista wg okresów czasu Sposób obliczania postępu zadań Procent wykonania=(rzeczywisty czas trwania/czas trwania)*100% Rzeczywisty czas trwania = Czas trwania * Procent wykonania Pozostały czas trwania = Czas trwania Rzeczywisty czas trwania Rzeczywiste rozpoczęcie = Rozpoczęcie wg harmonogramu (lub wpisane bezpośrednio) Rzeczywiste zakończenie = Zakończenie wg harmonogramu (lub wpisane bezpośrednio) Przydatne widoki: Pasek narzędzi śledzenie Okno Aktualizowanie zadań (dla każdego zadania) Formularz szczegółów zadania Wykres Gantta-śledzenie, Tabela: Śledzenie Obciążenie zadaniami, Tabela: Praca (Format -> Szczegóły: Praca rzeczywista) Obciążenie zasobów, Tabela: Praca (Format -> Szczegóły: Praca rzeczywista) Przydatne również jest zastosowanie filtru Powinny rozpocząć/zakończyć się do Raporty (Kto wykonuje co, Kto wykonuje co i kiedy, Zadania do wykonania) Wprowadzanie postępu wykonania oraz rzeczywistego czasu trwania i pozostałego czasu trwania Okno Aktualizowanie zadań (Narzędzia -> Śledzenie) lub Wykres Gantta - śledzenie Po określeniu postępu zadania pozostałe pola zostaną obliczone automatycznie.
4 Jeżeli data rozpoczęcia nie zostanie określona, zostanie przyjęta data rozpoczęcia wpisana w harmonogramie. Jeżeli do projektu przydzielone są zasoby, to również pole Praca rzecz. oraz Koszt rzecz. zostanie uaktualnione. Można również określić Rzeczywiste rozpoczęcie i zakończenie. W przypadku wpisania Wykonano %: 100%, rozpoczęcie i zakończenie zgodnie z datami w rzeczywistymi. Wprowadzanie pracy ukończonej i pozostałej Praca dla przydziału określa liczbę osobogodzin, przez które zasób jest przydzielony. Obliczenie pracy jest przeprowadzane na podstawie czasu trwania, ale jeżeli istnieje potrzeba dokładniejszego rozliczenia pracy, można wprowadzić te wartości samodzielnie. Pracę rzeczywistą i pozostałą można określić w widoku: Obciążenie zadaniami lub obciążenie zasobów, okno: Informacje o przydziale Istnieje również możliwość określenia szczegółowo pracy rzeczywistej według przydziałów czasu, w widoku: Obciążenie zadaniami lub obciążenie zasobów(format-> Szczegóły-> Praca rzeczywista) Obserwacja odchyleń i śledzenia: w widoku Wykres Gantta śledzenie, po dodaniu odpowiednich kolumn (odchylenie kosztowe, odchylenie czasu trwania, OHR (Odchylenie od harmonogramu wartości wypracowanej), OKS (Odchylenie kosztowe wartości wypracowanej)) w szczegółach całkowitego zadania sumarycznego raporty (Podsumowanie projektu, Zadania z poślizgiem, Koszt według planu bazowego, Budżet, Zadania ponadbudżetowe, Zasoby ponadbudżetowe, Wartość wypracowana w czasie) korzystanie z filtrów (Powinny rozpocząć się do, Zadania nierozpoczęte o czasie, Zadania z poślizgiem, Przydziały z poślizgiem, Praca ponadbudżetowa) linie postępu (pasek śledzenie) wskaźnik stanu poprzez wyświetlanie statystyk projektu (Informacje o projekcie)
5 Globalna aktualizacja projektu (szybkie poprawki) Ponowne tworzenie harmonogramu dla niedokończonej pracy Po wybraniu zadań do aktualizacji wyświetlić należy okno Aktualizuj projekt (Narzędzia -> śledzenie). Należy wybrać opcję Zmień harmonogram pracy niewykonanej. Aktualizacja projektu zgodnie z harmonogramem Program przyjmuje, że cała praca została wykonania identycznie jak w harmonogramie. Po wybraniu zadań do aktualizacji wyświetlić należy okno Aktualizuj projekt (Narzędzia -> śledzenie). Należy wybrać opcję Ustaw pracę jako wykonaną do. Datę należy wybrać taką, która ogranicza aktualizowanie pracy wykonanej zgodnie z harmonogramem (zaktualizowane zostaną zadania do tej daty). Opcja Ustaw jako wykonane 0%-100% zaktualizuje niektóre zadania (te, których rozpoczęcie było przed datą ograniczającą za zakończenie po) procentowo Opcja Ustaw tylko jako wykonane 0%-100% zaktualizuje wszystkie zadania (te, których rozpoczęcie było przed datą ograniczającą za zakończenie po będą miały 0%) Aktualizacja kosztów Koszt rzeczywisty będzie obliczony automatycznie, jeśli wprowadzone i przydzielone były dane o zasobach i ich stawkach.

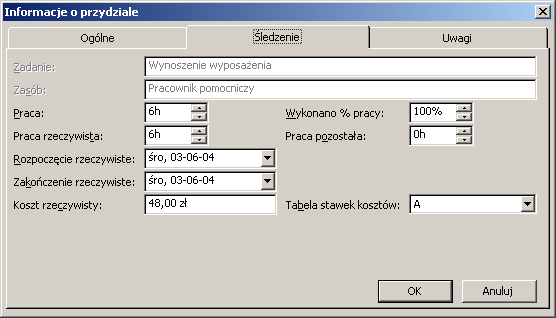

6 Ręczne wprowadzanie kosztów zasobu może okazać się trudne i pracochłonne. Można je wykonać poprzez wyświetlenie wiersza Koszt rzeczywisty w widoku Obciążenia zasobów lub Obciążenia zadaniami. Obliczanie rzeczywistych kosztów zasobów materiałowych jest przeprowadzane na podstawie ilości zużytych materiałów. Zmiana możliwa jest w polu praca rzeczywista. Aktualizacja kosztów zasobów kosztowych możliwa jest w oknie Informacje o przydziale. Określić ja można poprzez wpisanie % pracy lub bezpośrednio kosztu rzeczywistego. Techniki korygujące Zwiększenie jednostek zasobu Przydzielenie zasobów o większej dostępności Przydzielenie większej liczby zasobów Przydzielenie szybszych lub tańszych zasobów Przesuwanie przydziałów, aby wykorzystać zapas czasu (przesunięcie zasobów na zadania krytyczne, skrócenie ścieżki krytycznej) Skrócenie czasów zwłoki Szybka ścieżka (skrócenie czasu trwania poprzez nakładanie zadań wykonywanych kolejno (zwiększone ryzyko konieczności ponownego wykonania pracy)) Metoda crashingu (płacenie więcej w celu skrócenia czasu trwania) Zmniejszenie zakresu projektu (czas trwania, koszty) Pogorszenie jakości Użycie rezerwy kierowniczej (pula pieniędzy, którą kierownictwo może zwolnić, aby wspomóc projekt)
Dopasowywanie czasu dla poszczególnych zasobów
Dopasowywanie czasu dla poszczególnych zasobów Narzędzia Zmień czas pracy W polu dla kalendarza wybieramy zasób dla którego chcemy zmienić czas pracy, np. wpisać urlop albo zmienić godziny pracy itp. Dalej
Bardziej szczegółowoNa podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S.
Praca z planami bazowymi, Wizualizacja planów bazowych, Plany pośrednie, Wprowadzanie wartości rzeczywistych, Przedstawianie informacji o postępie prac, Analiza odchyleń. zarządzanie projektem i portfelem
Bardziej szczegółowoZarządzanie projektem informatycznym laboratorium
Zarządzanie projektem informatycznym laboratorium Śledzenie postępów prac w projekcie Cel zajęć Celem laboratorium jest zapoznanie się ze śledzeniem postępów prac w projekcie. A także poznanie możliwości
Bardziej szczegółowoNa podstawie: MS Project 2010 i MS Project Server Efektywne zarządzanie projektem i portfelem projektów, Wilczewski S.
Wykrywanie przeciążonych zasobów Śledzenie obciążenia zasobów, Ścieżka krytyczna i jej optymalizacja, Rozwiązywanie problemów z przeciążonymi zasobami, Bilansowanie zasobów Rozkład pracy zasobów zarządzanie
Bardziej szczegółowoMicrosoft Project 2016 : krok po kroku / Carl Chatfield, Timothy Johnson. Warszawa, Spis treści
Microsoft Project 2016 : krok po kroku / Carl Chatfield, Timothy Johnson. Warszawa, 2016 Spis treści Wstęp xi Część 1 Wprowadzenie do programu Microsoft Project 1 Program Project, zarządzanie projektami
Bardziej szczegółowoMicrosoft Project 2013 Krok po kroku
Carl Chatfield Timothy Johnson Microsoft Project 2013 Krok po kroku Przekład: Witold Sikorski APN Promise, Warszawa 2013 Spis treści Wprowadzenie................................................................
Bardziej szczegółowoSpis treści. Lekcja 1: Podstawy projektu 1. Lekcja 2: Określanie zasobów 28. Umiejętności do zdobycia w tej lekcji 28
Spis treści Lekcja 1: Podstawy projektu 1 Umiejętności do zdobycia w tej lekcji 1 Elementy programu 2 Rozpoczynanie pracy w programie Microsoft Project 3 Tworzenie planu projektu 5 Otwieranie nowego planu
Bardziej szczegółowoProjekt: Część I Część II
Projekt: Część I Wykonanie harmonogramu realizacji budynku gospodarczego w oparciu o dane wyjściowe, oraz z uwzględnieniem następujących wytycznych: - rozpoczęcie robót powinno nastąpić 05.09.2011 - prace
Bardziej szczegółowoPLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO
PLANOWANIE I KONTROLA REALIZACJI OBIEKTU BUDOWLANEGO Celem projektu jest nauka budowy harmonogramu sieciowego małego obiektu budowlanego a następnie opanowanie umiejętności śledzenia postępów w przebiegu
Bardziej szczegółowoW.Stachowski Wielkości w analizie kosztowej Strona 1
W.Stachowski Wielkości w analizie kosztowej Strona 1 BKPH Opis Pole BKPH (budżetowy koszt pracy według harmonogramu) zawiera skumulowane okresowe koszty według planu bazowego, poniesione do daty stanu
Bardziej szczegółowoOpis opcji aktualizacji zadań w programie MS Project 2007
Mieczysław Połoński SGGW w Warszawie Wydział Budownictwa i Inżynierii Środowiska mieczyslaw_polonski@sggw.pl Opis opcji aktualizacji zadań w programie MS Project 2007 Wybór opcji opisanych poniżej ma decydujący
Bardziej szczegółowoECDL ZARZĄDZANIE PROJEKTAMI
ECDL ZARZĄDZANIE PROJEKTAMI EUROPEJSKI CERTYFIKAT UMIEJĘTNOŚCI KOMPUTEROWYCH ZARZĄDZANIE PROJEKTAMI Syllabus v. 1.0 Oficjalna wersja dokumentu jest dostępna w serwisie WWW Polskiego Biura ECDL www.ecdl.pl
Bardziej szczegółowoZarządzanie przedsięwzięciem informatycznym. Przydział zasobów do zadań
Zarządzanie przedsięwzięciem informatycznym Przydział zasobów do zadań Po przydzieleniu zasobów do zadań MS Project będzie obliczał wartość pracy (roboczogodzin) ze wzoru: Praca = Czas * Jednostki przydziału
Bardziej szczegółowoZarządzania Projektami Monitorowanie i kontrola
Zarządzania Projektami Monitorowanie i kontrola TOMAS Z ŁUKASZEWS KI I N S T Y T U T I N F O R M AT Y K I W Z A R Z Ą D Z A N I U 3. Kontrola czasu w projekcie 2 Pojęcie kontroli Kontrola a ocena Kontrola
Bardziej szczegółowoECDL/ICDL Zarządzanie projektami Moduł S5 Sylabus - wersja 1.0
ECDL/ICDL Zarządzanie projektami Moduł S5 Sylabus - wersja 1.0 Przeznaczenie Sylabusa Dokument ten zawiera szczegółowy Sylabus dla modułu ECDL/ICDL Zarządzanie projektami. Sylabus opisuje zakres wiedzy
Bardziej szczegółowoPrzewodnik Szybki start
Projekty Przewodnik Szybki start Śledzenie zadań Lista zadań programu SharePoint umożliwia śledzenie wszystkich zadań, które muszą zostać wykonane w ramach projektu. Możesz dodać daty rozpoczęcia i daty
Bardziej szczegółowoECDL ZARZĄDZANIE PROJEKTAMI
ECDL ZARZĄDZANIE PROJEKTAMI Przykładowy test egzaminacyjny Zasady oceny testu Test zawiera 32 zadania (6 teoretycznych i 26 praktycznych) za które można uzyskać maksymalnie 36 punktów. Aby zaliczyć test
Bardziej szczegółowoKOSZTY. Ćwiczenie 1 1 W menu Widok kliknij polecenie Arkusz zasobów.
IV. Koszty KOSZTY W każdym projekcie niezbędne jest śledzenie jego kosztów realizacji poszczególnych zadań jak i całego projektu. Konieczne jest zawsze sprawdzenie, czy projekt pozostaje w ramach budżetu.
Bardziej szczegółowoKURSY DLA ZAWODU TECHNIK INFORMATYK
UL. FORDOŃSKA 120, BYDGOSZCZ TEL. 52 345 3 4/5 ZESPÓŁ SZKÓŁ EKONOMICZNO-HOTELARSKICH IM. EMILII GIERCZAK W KOŁOBRZEGU KURSY DLA ZAWODU TECHNIK INFORMATYK 1) Instalacja i konfiguracja MS Project Server
Bardziej szczegółowoAktualizacja i śledzenie realizacji harmonogramu w programie MS Project 2013
Organizacja, przebieg i zarządzanie inwestycją budowlaną Aktualizacja i śledzenie realizacji harmonogramu w programie MS Project 2013 dr hab. Mieczysław Połoński prof. SGGW 1 Metodyka aktualizacji harmonogramu
Bardziej szczegółowoKurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych
Kurs: Gospodarka kosztami i zasobami w inwestycjach budowlanych Wyceń, zaplanuj, rozlicz zarządzanie inwestycjami budowlanymi Szkolenie ma na celu przygotowanie do gospodarowania kosztami i zasobami w
Bardziej szczegółowoZarządzanie projektem informatycznym laboratorium
Zarządzanie projektem informatycznym laboratorium Wprowadzenie do programu MS Project Cel zajęć Celem laboratorium jest zapoznanie się z interfejsem i konstrukcja programu MS Project, zapoznanie z dostępnymi
Bardziej szczegółowoHarmonogramowanie czynności MS Project instrukcja (wersja II)
Opis posługiwania się programem MS Project 2013 w zakresie przydatnym do wykonania ćwiczenia: Planowanie przedsięwzięć dr inż. I. Żółtowska I.Zoltowska@ia.pw.edu.pl Uruchomienie programu Program działa
Bardziej szczegółowoPrzewodnik Szybki start
Przewodnik Szybki start Program Microsoft Project 2013 wygląda inaczej niż wcześniejsze wersje, dlatego przygotowaliśmy ten przewodnik, aby skrócić czas nauki jego obsługi. Pasek narzędzi Szybki dostęp
Bardziej szczegółowoPrzewodnik Szybki start
Przewodnik Szybki start Program Microsoft Project 2013 wygląda inaczej niż wcześniejsze wersje, dlatego przygotowaliśmy ten przewodnik, aby skrócić czas nauki jego obsługi. Pasek narzędzi Szybki dostęp
Bardziej szczegółowoOPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA
OPROGRAMOWANIE WSPOMAGAJĄCE ZARZĄDZANIE PROJEKTAMI. PLANOWANIE ZADAŃ I HARMONOGRAMÓW. WYKRESY GANTTA Projekt to metoda na osiągnięcie celów organizacyjnych. Jest to zbiór powiązanych ze sobą, zmierzających
Bardziej szczegółowoECDL ZARZĄDZANIE PROJEKTAMI
ECDL ZARZĄDZANIE PROJEKTAMI Przykładowy test egzaminacyjny Zasady oceny testu Test zawiera 32 zadania (6 teoretycznych i 26 praktycznych) za które można uzyskać maksymalnie 36 punktów. Aby zaliczyć test
Bardziej szczegółowoPodręczna pomoc Microsoft Power Point 2007
Podręczna pomoc Microsoft Power Point 2007 Animacja (przejście) slajdu... 2 Wybór przejścia slajdu... 2 Ustawienie dźwięku dla przejścia... 3 Ustawienie szybkości przejścia slajdu... 4 Sposób przełączenia
Bardziej szczegółowo2.4 Planowanie i przydzielanie pracy
2.4 Planowanie i przydzielanie pracy 2.4.1 Lekkie zarządzanie zadaniami Wprowadzenie do Plannera, tworzenie zadań, organizacja zadań, zarządzanie przydziałem zadań, raportowanie, przeglądanie własnych
Bardziej szczegółowoProject 2013 : opanuj każdy projekt / Scott Daley. Gliwice, cop Spis treści
Project 2013 : opanuj każdy projekt / Scott Daley. Gliwice, cop. 2015 Spis treści I MICROSOFT PROJECT 2013 ZACZYNAMY 1. Potęga programu Microsoft Project 2013 25 Podstawy zarządzania projektami 25 Projekty
Bardziej szczegółowoWykład III. dr Artur Bartoszewski www.bartoszewski.pr.radom.pl. Wydział Nauczycielski, Kierunek Pedagogika Wprowadzenie do baz danych
Wydział Nauczycielski, Kierunek Pedagogika Wprowadzenie do baz danych dr Artur Bartoszewski www.bartoszewski.pr.radom.pl Wykład III W prezentacji wykorzystano fragmenty i przykłady z książki: Joe Habraken;
Bardziej szczegółowoCZĘŚĆ I: WPROWADZENIE DO MS PROJECT 2013
Spis treści O autorkach Podziękowania od autorek Wprowadzenie O książce MS Project 2013 dla bystrzaków Naiwne założenia Konwencje typograficzne Czego nie musisz czytać Struktura książki Część I. Wprowadzenie
Bardziej szczegółowoKancelaris - Zmiany w wersji 2.70
Kancelaris - Zmiany w wersji 2.70 1. Administracja W oknie Informacyjnym pokazano ilość licencji. 2. Archiwizacja Wprowadzono opcję kancelarii i archiwizatora: "Po archiwizacji automatycznie skopiuj archiwum
Bardziej szczegółowoInstrukcja. MS Project 2003. 1) Informacje o bieŝącym projekcie
Instrukcja MS Project 2003 1) Informacje o bieŝącym projekcie a) Kliknij zakładkę Projekt i wybierz Informacje o Projekcie b) Ustaw datę rozpoczęcia projektu na 1 luty 2006 2) Właściwości projektu a) Kliknij
Bardziej szczegółowoSpis treści. Wstęp. Rozdział 1. Zanim rozpoczniesz zarządzanie projektem za pomocą aplikacji Microsoft Project 2013
Spis treści Wstęp Rozdział 1. Zanim rozpoczniesz zarządzanie projektem za pomocą aplikacji Microsoft Project 2013 Uruchamianie programu Microsoft Project Interfejs użytkownika Pasek narzędzi Szybki dostęp
Bardziej szczegółowoINSTRUKCJA SZKOLENIOWA ZARZĄDZANIE PRODUKCJĄ AX 2009 SZKOLENIE PODSTAWOWE
INSTRUKCJA SZKOLENIOWA ZARZĄDZANIE PRODUKCJĄ AX 2009 SZKOLENIE PODSTAWOWE 2 Spis treści 1. Tworzenie szablonu pozycji magazynowej... 3 2. Definiowanie pozycji magazynowych z szablonu... 4 3. Modyfikacja
Bardziej szczegółowoWstęp Rozdział 1. Rozpoczynanie pracy z Microsoft Office Project
Wstęp... 11 Rozdział 1. Rozpoczynanie pracy z Microsoft Office Project 2003... 17 Uruchamianie programu Microsoft Office Project...18 Interfejs użytkownika...18 Pasek Menu...19 Pasek narzędzi Standardowy
Bardziej szczegółowoetrader Pekao Podręcznik użytkownika Strumieniowanie Excel
etrader Pekao Podręcznik użytkownika Strumieniowanie Excel Spis treści 1. Opis okna... 3 2. Otwieranie okna... 3 3. Zawartość okna... 4 3.1. Definiowanie listy instrumentów... 4 3.2. Modyfikacja lub usunięcie
Bardziej szczegółowoSigma moduł Arkusz. Nauczyciel wspomagający powinien mieć w umowie przypisane stanowisko nauczyciel wspomagający.
Sigma moduł Arkusz Jak przydzielić do zajęć nauczyciela wspomagającego? W klasach integracyjnych zajęcia powinny być prowadzone przed dwóch nauczycieli: nauczyciela przedmiotu oraz nauczyciela wspomagającego,
Bardziej szczegółowoHistoria aktualizacji
Historia aktualizacji TOPManager 2015.2, wersja z dnia 2015-06-29 1. Nowe raporty z faktur dla klientów, faktur od dostawców i umów o dzieło. 2. Dodanie pola Data wpływu dla faktur od dostawców i w umowach
Bardziej szczegółowoTworzenie prezentacji w MS PowerPoint
Tworzenie prezentacji w MS PowerPoint Program PowerPoint dostarczany jest w pakiecie Office i daje nam możliwość stworzenia prezentacji oraz uatrakcyjnienia materiału, który chcemy przedstawić. Prezentacje
Bardziej szczegółowoZarządzanie projektami. dr Oskar Szumski oskar.szumski@uw.edu.pl
Zarządzanie projektami dr Oskar Szumski oskar.szumski@uw.edu.pl Literatura Wilczewski S, MS Project 2010 i MS Project Server 2010. Efektywne zarządzanie projektem i portfelem projektów, Helion, Warszawa,
Bardziej szczegółowoPrzewodnik Szybki start
Przewodnik Szybki start Program Microsoft Word 2013 wygląda inaczej niż wcześniejsze wersje, dlatego przygotowaliśmy ten przewodnik, aby skrócić czas nauki jego obsługi. Pasek narzędzi Szybki dostęp Te
Bardziej szczegółowoSigma moduł Arkusz. Jak przydzielić do zajęć nauczyciela wspomagającego? Przydzielanie do zajęć nauczyciela wspomagającego
Sigma moduł Arkusz Jak przydzielić do zajęć nauczyciela wspomagającego? W Arkuszu można z jednym przydziałem związać kilku nauczycieli. Dzięki temu w prosty sposób można opisywać zajęcia w klasach integracyjnych
Bardziej szczegółowoMS Project 2007. Æwiczenia praktyczne
MS Project 2007. Æwiczenia praktyczne Autor: Sebastian Wilczewski ISBN: 978-83-246-2147-7 Format: A5, stron: 152 Poznaj w praktyce mo liwoœci aplikacji Microsoft Project 2007! Jak zdefiniowaæ zadania?
Bardziej szczegółowoWpisujemy tu datę rozpoczęcia projektu. Może być to data dowolna dzisiejsza, z przeszłości lub z przyszłości.
1. Właściwości pliku PLIK WŁAŚCIWOŚCI (wpisać tytuł, autor - autorzy) 2. Kalendarz projektu Określamy datę rozpoczęcia projektu. PROJEKT INFORMACJE O PROJEKCIE Wpisujemy tu datę rozpoczęcia projektu. Może
Bardziej szczegółowoKalendarz. Przewodnik Szybki start
Kalendarz Przewodnik Szybki start Planowanie spotkania programu Lync Prowadź konwersacje twarzą w twarz i częściej komunikuj się zdalnie, zamiast ciągle podróżować dzięki spotkaniom online w programie
Bardziej szczegółowoTP1 - TABELE PRZESTAWNE od A do Z
TP1 - TABELE PRZESTAWNE od A do Z Program szkolenia 1. Tabele programu Excel 1.1. Wstawianie tabeli 1.2. Style tabeli 1.3. Właściwości tabeli 1.4. Narzędzia tabel 1.4.1. Usuń duplikaty 1.4.2. Konwertuj
Bardziej szczegółowoBAZY DANYCH Panel sterujący
BAZY DANYCH Panel sterujący Panel sterujący pełni z reguły rolę centrum, z którego wydajemy polecenia i uruchamiamy różnorodne, wcześniej zdefiniowane zadania, np. wyświetlamy formularze lub drukujemy
Bardziej szczegółowoProgram szkoleniowy. 16 h dydaktycznych (12 h zegarowych) NAZWA SZCZEGÓŁY CZAS. Skróty do przeglądania arkusza. Skróty dostępu do narzędzi
Program szkoleniowy Microsoft Excel Poziom Średniozaawansowany 16 h dydaktycznych (12 h zegarowych) NAZWA SZCZEGÓŁY CZAS 1. Skróty klawiszowe Skróty do poruszania się po arkuszu Skróty do przeglądania
Bardziej szczegółowoWprowadzenie do formuł i funkcji
Wprowadzenie do formuł i funkcji Wykonywanie obliczeń, niezależnie od tego, czy są one proste czy złożone, może być nużące i czasochłonne. Przy użyciu funkcji i formuł programu Excel można z łatwością
Bardziej szczegółowoSigma moduł Arkusz. Wprowadzanie do arkusza planów nauczania oddziałów
Sigma moduł Arkusz Wprowadzanie do arkusza planów nauczania oddziałów Plany nauczania oddziałów należy opisywać na wszystkie lata nauki. Dzięki temu możliwe będzie kontrolowanie zgodności tworzonego planu
Bardziej szczegółowoZarządzania Projektami Zarządzanie kosztami
Zarządzania Projektami Zarządzanie kosztami Zarządzanie kosztami TOMASZ ŁUKASZEWSKI INSTYTUT INFORMATYKI W ZARZĄDZANIU Zarządzanie kosztami w projekcie 2/50 Koszty w zarządzaniu projektami Układ prezentacji
Bardziej szczegółowoPRZYGOTOWANIE HARMONOGRAMU WEWNĘTRZNEGO EGZAMINÓW PISEMNYCH W OŚRODKU.
PRZYGOTOWANIE HARMONOGRAMU WEWNĘTRZNEGO EGZAMINÓW PISEMNYCH W OŚRODKU. Spis treści 1. Definiowanie sal egzaminacyjnych... 2 b) Dodawanie sali... 2 c) Modyfikacja parametrów sali... 3 d) Usuwanie sali...
Bardziej szczegółowoLaboratorium - Monitorowanie i zarządzanie zasobami systemu Windows Vista
5.0 5.3.3.6 Laboratorium - Monitorowanie i zarządzanie zasobami systemu Windows Vista Wprowadzenie Wydrukuj i uzupełnij to laboratorium. W tym laboratorium, będziesz korzystać z narzędzi administracyjnych
Bardziej szczegółowoInternetowy przewodnik FAQ V1.2
Internetowy przewodnik FAQ V1.2 P: W jaki sposób mogę wyszukiwać loty przy użyciu mapy? Kliknij punkt na mapie i rozpocznij wyszukiwanie. Następnie wybierz preferowaną opcję z menu na ekranie, aby wyświetlić
Bardziej szczegółowoLaboratorium - Monitorowanie i zarządzanie zasobami systemu Windows 7
5.0 5.3.3.5 Laboratorium - Monitorowanie i zarządzanie zasobami systemu Windows 7 Wprowadzenie Wydrukuj i uzupełnij to laboratorium. W tym laboratorium, będziesz korzystać z narzędzi administracyjnych
Bardziej szczegółowoBazy danych raporty. 1. Przekopiuj na dysk F:\ bazę M5BIB.mdb z dysku wskazanego przez prowadzącego.
Bazy danych raporty 1. Przekopiuj na dysk F:\ bazę M5BIB.mdb z dysku wskazanego przez prowadzącego. 2. Otwórz bazę (F:\M5BIB). 3. Utwórz raport wyświetlający wszystkie pola z tabeli KSIAZKI. Pozostaw ustawienia
Bardziej szczegółowoMakra Access 2003 wg WSiP Wyszukiwanie, selekcjonowanie i gromadzenie informacji Ewa Mirecka
Makra Access 2003 wg WSiP Wyszukiwanie, selekcjonowanie i gromadzenie informacji Ewa Mirecka Makra pozwalają na zautomatyzowanie często powtarzających się czynności. Opierają się na akcjach np.: otwarcie
Bardziej szczegółowoPlanowanie na podstawie prognoz
Planowanie na podstawie prognoz Prognozy sprzedaży, przekazywane od klientów są popytem w systemie ERP, rejestrowanym z wyprzedzeniem czasowym np. 6-12 miesięcznym. Dzięki wprowadzanym do systemu prognozom,
Bardziej szczegółowoOgraniczenia projektu. Zakres (co?) Czas (na kiedy?) Budżet (za ile?)
Koszty projektowe Ograniczenia projektu Zakres (co?) Czas (na kiedy?) Budżet (za ile?) Pojęcia podstawowe Zarządzanie kosztami Szacowanie kosztów Budżetowanie kosztów Kontrola kosztów Zarządzanie kosztami
Bardziej szczegółowoZarządzanie przedsięwzięciami. Instrukcja laboratoryjna do programu Office Project 2000
Politechnika Wrocławska Instytut Organizacji i Zarządzania Zarządzanie przedsięwzięciami Instrukcja laboratoryjna do programu Office Project 2000 Wrocław, 25-02-09 Ćwiczenie. Definicja przedsięwzięcia
Bardziej szczegółowoFormularze w programie Word
Formularze w programie Word Formularz to dokument o określonej strukturze, zawierający puste pola do wypełnienia, czyli pola formularza, w których wprowadza się informacje. Uzyskane informacje można następnie
Bardziej szczegółowo1. Opis okna podstawowego programu TPrezenter.
OPIS PROGRAMU TPREZENTER. Program TPrezenter przeznaczony jest do pełnej graficznej prezentacji danych bieżących lub archiwalnych dla systemów serii AL154. Umożliwia wygodną i dokładną analizę na monitorze
Bardziej szczegółowoMS Project 2013 i MS Project Server 2013. Efektywne zarządzanie projektem i portfelem projektów
MS Project 2013 i MS Project Server 2013. Efektywne zarządzanie projektem i portfelem projektów Autor: Sebastian Wilczewski Planuj, zarządzaj i realizuj z Microsoft Project i Project Server 2013! Odkryj
Bardziej szczegółowoetrader Pekao Podręcznik użytkownika Portfel inwestycyjny
etrader Pekao Podręcznik użytkownika Portfel inwestycyjny Spis treści 1. Okno Portfel... 3 1.1. Poziomy pasek zarządzania... 3 1.1.1. Lista rachunków... 4 1.1.2. Filtry... 4 1.1.3. Lista walut... 4 1.2.
Bardziej szczegółowoArkusz kalkulacyjny MS EXCEL ĆWICZENIA 4
Arkusz kalkulacyjny MS EXCEL ĆWICZENIA 4 Uwaga! Każde ćwiczenie rozpoczynamy od stworzenia w katalogu Moje dokumenty swojego własnego katalogu roboczego, w którym będziecie Państwo zapisywać swoje pliki.
Bardziej szczegółowoPrzewodnik użytkownika systemu AgentWorks podwójna kontrola wydanie 11 wersja polska
Przewodnik użytkownika systemu AgentWorks podwójna kontrola wydanie 11 wersja polska 09/01/2013 2012 MoneyGram International Wszelkie prawa zastrzeżone. Spis treści 1. Zatwierdzenia menedżera... 2 2. Zgłoszenia
Bardziej szczegółowoPRZEWODNIK PO ETRADER ROZDZIAŁ XII. ALERTY SPIS TREŚCI
PRZEWODNIK PO ETRADER ROZDZIAŁ XII. ALERTY SPIS TREŚCI 1. OPIS OKNA 3 2. OTWIERANIE OKNA 3 3. ZAWARTOŚĆ OKNA 4 3.1. WIDOK AKTYWNE ALERTY 4 3.2. WIDOK HISTORIA NOWO WYGENEROWANYCH ALERTÓW 4 3.3. DEFINIOWANIE
Bardziej szczegółowoPWI Instrukcja użytkownika
PWI Instrukcja użytkownika Spis treści 1. Wprowadzenie... 1 2. Przebieg przykładowego procesu... 1 3. Obsługa systemu... 5 a. Panel logowania... 5 b. Filtrowanie danych... 5 c. Pola obligatoryjne... 6
Bardziej szczegółowoINSTRUKCJA SKŁADANIA SPRAWOZDANIA W SYSTEMIE WITKAC.PL
INSTRUKCJA SKŁADANIA SPRAWOZDANIA W SYSTEMIE WITKAC.PL Spis treści I. Dodawanie sprawozdań... 3 II. Wypełnianie sprawozdania... 4 III. Składanie sprawozdania... 9 V. Weryfikacja... 13 I. Dodawanie sprawozdań
Bardziej szczegółowoInstrukcja instalacji oprogramowania Flow!Works na komputerze z systemem Windows 7
Instrukcja instalacji oprogramowania Flow!Works na komputerze z systemem Windows 7 W celu zainstalowania oprogramowania należy: 1. Wyłączyć kontrolę konta użytkownika: Uwaga! Pominięcie tego kroku spowoduje
Bardziej szczegółowoIFS Applications Instrukcja VI PRODUKCJA na ZAMÓWIENIE Zlecenia produkcyjne, wysyłka
IFS Applications 2003 - Instrukcja VI PRODUKCJA na ZAMÓWIENIE Zlecenia produkcyjne, wysyłka PRODUKCJA NA ZAMÓWIENIE FABRYKA CZĘŚCI ROWEROWYCH Produkcja na zamówienie - ogólny model procesu Planowanie potrzeb
Bardziej szczegółowoMS Excell 2007 Kurs podstawowy Filtrowanie raportu tabeli przestawnej
MS Excell 2007 Kurs podstawowy Filtrowanie raportu tabeli przestawnej prowadzi: dr inż. Tomasz Bartuś Kraków: 2008 04 04 Przygotowywanie danych źródłowych Poniżej przedstawiono zalecenia umożliwiające
Bardziej szczegółowo1. Okładki akt pozycjonowanie elementów na wydruku
1. Okładki akt pozycjonowanie elementów na wydruku Poprawiono problem dotyczący przesuwania sygnatury dolnej na wydruku w przypadku dodawania kolejnych stron w sprawie. Zmieniono również format wydruku
Bardziej szczegółowoWyniki operacji w programie
R O Z D Z I A Ł 6 Wyniki operacji w programie Dowiesz się jak: Przeglądać wyniki przeprowadzonych operacji Zatwierdzać i wycofywać przeprowadzane operacje Przeglądać listy środków w centrach kosztów i
Bardziej szczegółowoSystem Informatyczny CELAB. Terminy, alarmy
Instrukcja obsługi programu 2.18. Terminy, alarmy Architektura inter/intranetowa Aktualizowano w dniu: 2007-09-25 System Informatyczny CELAB Terminy, alarmy Spis treści 1. Terminy, alarmy...2 1.1. Termin
Bardziej szczegółowo1. INFORMACJE O DOKUMENCIE 2. WPROWADZENIE
1. INFORMACJE O DOKUMENCIE Niniejszy dokument jest dokumentacją użytkownika systemu bankowości elektronicznej CBP - ebank.bsszczytno.pl. 2. WPROWADZENIE Miniaplikacja Terminarz umożliwia przeglądanie terminarza
Bardziej szczegółowoMICROSOFT PROJECT 2013 czyli zapanuj nad czasem i zasobami w projektach
czyli zapanuj nad czasem i zasobami w projektach tworzenie projektów i zarządzanie nimi przypisywanie zadań i czynności odpowiednie dysponowanie zasobami ZAPRASZAMY DO UDZIAŁU W SZKOLENIU menedżerów przygotowujących
Bardziej szczegółowoTWORZENIE LISTY ZASOBÓW
II. Zasoby TWORZENIE LISTY ZASOBÓW Do wykonania zadań niezbędni są ich wykonawcy, sprzęt oraz materiały. W Microsoft Project nazywane są zasobami: Do tworzenia listy ludzi, sprzętu i zasobów materiałowych,
Bardziej szczegółowoZarządzanie projektami. Wydanie II.
Zarządzanie projektami. Wydanie II. Autor: Nancy Mingus Dobierz najlepszy zespół i efektywnie kontroluj postępy pracy Zaplanuj szczegółowo każdy detal projektu i wprowadź go w życie Zastosuj skuteczne
Bardziej szczegółowoZadanie 11. Przygotowanie publikacji do wydrukowania
Zadanie 11. Przygotowanie publikacji do wydrukowania Edytor Word może służyć również do składania do druku nawet obszernych publikacji. Skorzystamy z tych możliwości i opracowany dokument przygotujemy
Bardziej szczegółowoOpracował: mgr inż. Marcin Olech 2010-10-04
Laboratorium 4 Strona 1 z 17 Spis treści: 1. Wielowymiarowa analiza danych w arkusza kalkulacyjnych z wykorzystaniem MS Excel: a. tworzenie tabel przestawnych, b. tworzenie wykresów przestawnych. 2. Praca
Bardziej szczegółowoSigma moduł Arkusz. Jak w arkuszu opisać nauczyciela, który uzupełnia etat w innej szkole? I sposób
Sigma moduł Arkusz Jak w arkuszu opisać nauczyciela, który uzupełnia etat w innej szkole? Zgodnie z art. 22 Karty Nauczyciela: Organ prowadzący szkołę może nałożyć na nauczyciela obowiązek podjęcia pracy
Bardziej szczegółowoPrzewodnik. Wprowadzenie do.
Przewodnik Wprowadzenie do http://support.ebsco.com/training/lang/pl/pl.php EBSCOhost jest bogatym narzędziem informacji oferującym różnorodne bazy pełnotekstowe i popularne bazy danych wiodących dostawców
Bardziej szczegółowoPrzewodnik Szybki start
Przewodnik Szybki start Program Microsoft Access 2013 wygląda inaczej niż wcześniejsze wersje, dlatego przygotowaliśmy ten przewodnik, aby skrócić czas nauki jego obsługi. Zmienianie rozmiaru ekranu lub
Bardziej szczegółowoPROJEKT INŻYNIERSKI I
Politechnika Częstochowska, Wydział Zarządzania PRZEWODNIK PO PRZEDMIOCIE Nazwa przedmiotu Kierunek Forma studiów Poziom kwalifikacji Rok Semestr Jednostka prowadząca Osoba sporządzająca Profil Rodzaj
Bardziej szczegółowoInformatyzacja Przedsiębiorstw
Informatyzacja Przedsiębiorstw Microsoft Dynamics NAV 2016 Moduł finansowo-księgowy lab3 DZIENNI Izabela Szczęch Informatyzacja Przedsiębiorstw Strona 1 Plan zajęć 1 Definiowanie Arkuszy kont... 3 1.1
Bardziej szczegółowoInstrukcja użytkownika
Instrukcja użytkownika BIC Portal Rozpoczęcie pracy W celu uzyskania dostępu do Księgi Procesów należy się zalogować. Logowanie W celu zalogowania do portalu wprowadź nazwę i hasło użytkownika, a następnie
Bardziej szczegółowoMicrosoft Project 2010
Microsoft Official Academic Course Gregg Richie Microsoft Project 2010 APN Promise Warszawa 2012 Microsoft Official Academic Course, Microsoft Project 2010 Original English language edition 2011 by John
Bardziej szczegółowoSZCZEGÓŁOWY OPIS NOWOŚCI W SDIG UDOSTĘPNIONYCH W LIPCU 2012
SZCZEGÓŁOWY OPIS NOWOŚCI W SDIG UDOSTĘPNIONYCH W LIPCU 2012 HISTORIA SESJI W menu Nowe okno dodano nową opcję Historia sesji, która umożliwia przeglądanie danych historycznych sesji giełdowych. Domyślnie,
Bardziej szczegółowoLaboratorium - Monitorowanie i zarządzanie zasobami systemu Windows XP
5.0 5.3.3.7 Laboratorium - Monitorowanie i zarządzanie zasobami systemu Windows XP Wprowadzenie Wydrukuj i uzupełnij to laboratorium. W tym laboratorium, będziesz korzystać z narzędzi administracyjnych
Bardziej szczegółowoInstrukcja obsługi dziennika elektronicznego dla trenerów uczestniczących. w ogólnopolskim projekcie MultiSport. Luty 2015 r.
Instrukcja obsługi dziennika elektronicznego dla trenerów uczestniczących w ogólnopolskim projekcie MultiSport Luty 2015 r. 1 Spis treści Rejestracja konta trenerskiego i aktywacja... 3 Logowanie do serwisu...
Bardziej szczegółowoSigma moduł Arkusz. Jak opisać w arkuszu zajęcia międzyoddziałowe?
Sigma moduł Arkusz Jak opisać w arkuszu zajęcia międzyoddziałowe? W aplikacji Arkusz z każdym przydziałem można powiązać dowolną kombinacją grup z dowolnych oddziałów np. chłopców z dwóch różnych oddziałów.
Bardziej szczegółowo
